Rekonstrukcija regionalne ceste R3-641/1369 Ljubljanica–Ljubljana, odsek Žirovnik–Dvor, poteka v štirih fazah. 1. in 2. faza med naseljem Belica in Hrastenice sta se pričeli oktobra 2019, zaključeni pa sta bili v letu 2021. Vrednost projekta, ki sta ga skupaj financirali Direkcija RS za infrastrukturo in Občina Dobrova - Polhov Gradec, je znašala 2.108,212,42 evrov.
Dela v 3. in 4. fazi pa se nadaljujejo v januarju 2022. Konec oktobra 2021 je bila na osnovi sporazuma o sofinanciranju med DRSI, Občino in izvajalcem del podjetjem Trgograd d.o.o. in njegovim partnerjem Komunalne gradnje d.o.o. podpisana dobrih 2,33 milijona evrov vredna pogodba za rekonstrukcijo regionalne ceste R3-641/1369 Ljubljanica–Ljubljana za 3. in 4. fazo projekta. Sredstva v višini 2,1 milijona evrov bo zagotovila DRSI, preostanek v višini 223.747,34 evrov pa Občina Dobrova - Polhov Gradec. Prenovljena bo cesta od Belice do Dvora in od Hrastenic do Žirovnika, v skupni dolžini skoraj 2 kilometra. Dela v 3. in 4. fazi rekonstrukcije regionalne ceste bodo predvidoma zaključena najkasneje do konca letošnjega leta. Dela na državni cesti tako potekajo na dveh odsekih, polovična zapora ceste pa je v času del vzpostavljena na obeh. V sredini junija 2022 je bilo izvedeno grobo asfaltiranje.

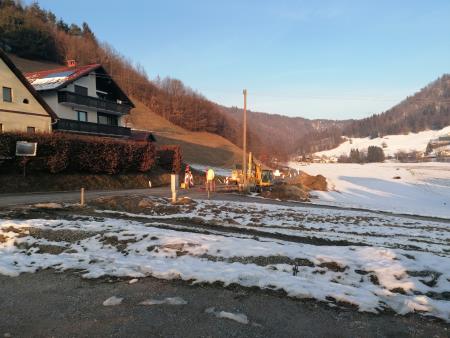

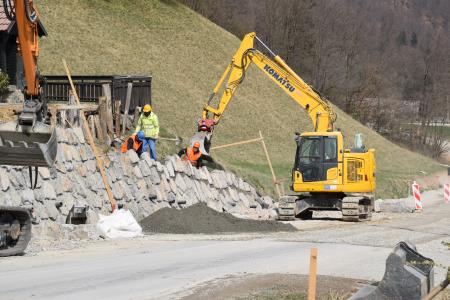

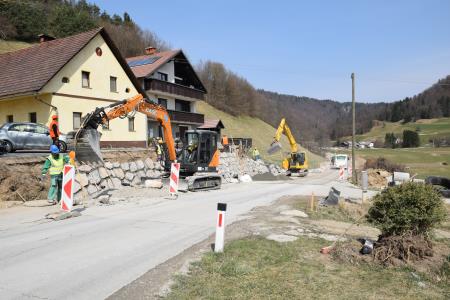

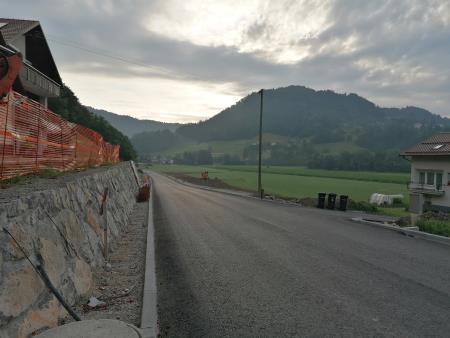

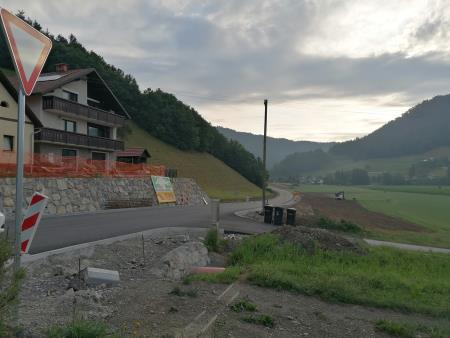

3. faza (odsek Belica-Dvor, 650 metrov (od km 12.000 do km 12.620))

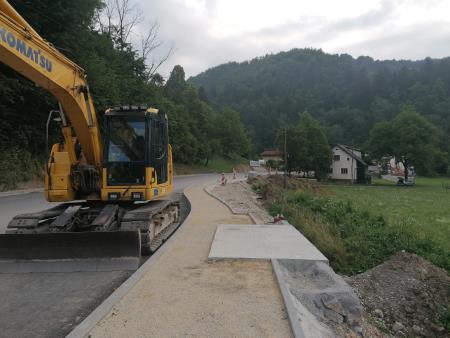

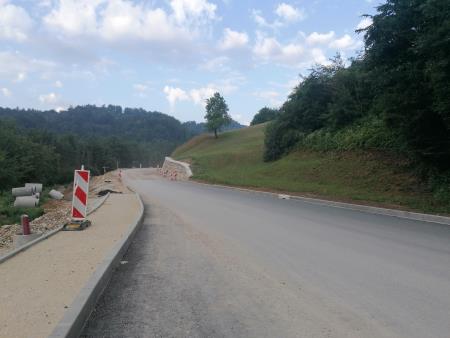

Nekaj dni kasneje, natančneje 17. januarja 2022, pa so se dela pričela tudi na delu več kot en kilometer dolgega cestnega odseka od kamnoloma v Hrastenicah do Žirovnika oz. križišča za Osredek. Tudi tu bo poleg rekonstrukcije in širitve ceste zgrajen pločnik v območju avtobusnih postajališč in naselij Hrastenice in Gabrje, urejena bosta dva para avtobusnih postajališč (Hrastenice in Žirovnik), urejeno bo tudi odvodnjavanje, zamenjava večjih prepustov in mostu čez Žerovnikov graben, javna razsvetljava, meteorna kanalizacija, zaščita in prestavitev obstoječih komunalnih vodov in dvig nivelete cestišča, kjer se cesta nahaja v poplavnem območju.
Kot omenjeno, bodo vsi trije pari avtobusnih postajališč na obravnavanih odsekih 3. in 4. faze urejeni v skladu s Pravilnikom o avtobusnih postajališčih in bodo po celoti dolžini opremljeni s pločnikom, pregledni ter navezani na predvidene površine za pešce skozi naselja.
